硫酸鈣防靜電地板怎么安裝
硫酸鈣防靜電地板的安裝需遵循嚴格的技術規范,以確保其防靜電性能、承載能力及整體穩定性,具體安裝步驟及要點如下:
一、施工前準備
- 場地檢查與處理
- 地面要求:基層表面需平整、光潔、干燥,含水率≤8%,無雜物、灰塵或凹凸不平。若地面不平,需用墊層或混凝土處理至符合標準。
- 環境確認:室內土建及裝修施工完畢,地下管道(如電纜、水路)已敷設完成,大型設備基座固定且高度與地板上表面一致。
- 工具準備:紅外線水平儀、標線儀、電動切割機、電動手提鋸(60齒鋸片)、電動曲線鋸、地板吸盤器、水平尺、小線、螺釘、膨脹螺栓等。
- 材料檢查

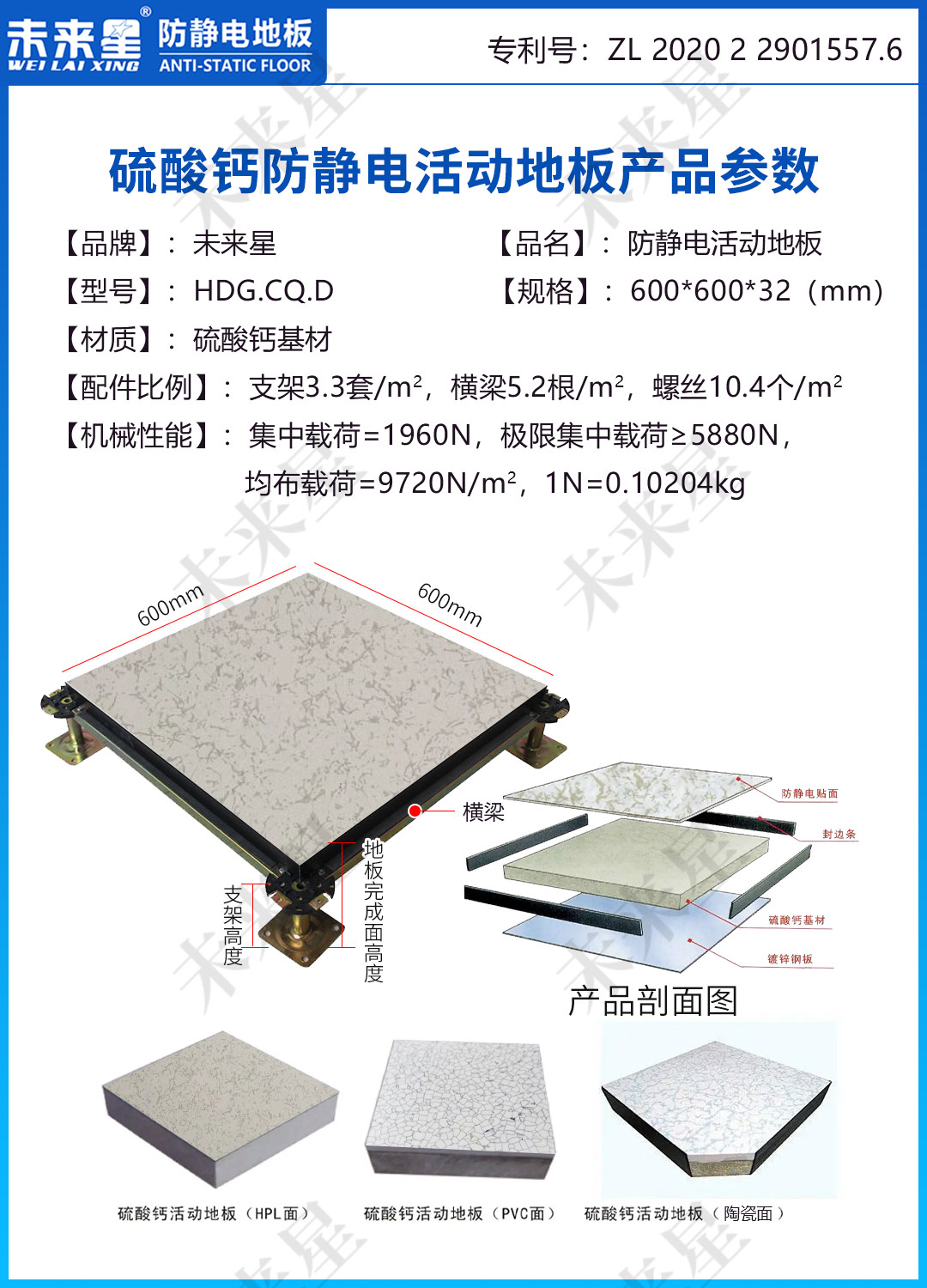

- 核對硫酸鈣防靜電地板規格(如600×600×32mm或38mm)、數量及配件(支架、橫梁、銅箔、接地裝置)是否齊全,檢查地板表面無破損、邊角完整。
二、安裝步驟
- 定位放線
- 若室內尺寸符合模數,宜由內向外鋪設;
- 若尺寸不符,需找中心點對稱分格,由內向外鋪設;
- 需留洞時,綜合鋪設方向和順序。
- 拉水平線:用墨線將地板安裝高度彈至墻面,確保鋪設后地板在同一水平面。
- 彈分格線:根據房間尺寸和設備布局,按地板模數制定鋪設方案:
- 標支座網格線:在地面上彈出支架網格線,便于后續安裝定位。
- 安裝支架與橫梁
- 固定支架底座:按網格線用膨脹螺栓固定可調支架底座,初步調平。
- 嵌入橫梁:將橫梁嵌入支架,用螺釘鎖緊,形成穩固支撐網格。
- 校準水平度:用水平儀和水平尺調整支架高度,確保全室等高,橫梁在同一平面且互相垂直。
- 鋪設導靜電銅箔
- 銅箔布局:在支架網格下鋪設銅箔,呈“田字”形交叉連接,交叉點可靠焊接。
- 覆蓋區域:銅箔網絡需覆蓋整個施工區域,為靜電泄放提供通道。
- 鋪設地板
- 逐塊放置:從基準點開始逐塊放置地板,輕敲就位,確保四角接觸平整、嚴密,縫隙均勻。
- 邊角處理:邊緣異形處精確切割地板,切割面用單面海綿膠條粘合密封,與墻面頂緊防止噪音。
- 調整平整度:用水泡水平儀檢查地板平整度,每100平方米偏差±1-4毫米,板縫橫縱向誤差<2毫米。
- 接地處理
- 連接接地系統:將銅箔網絡可靠連接至建筑接地系統,確保靜電安全導出。
測試電阻值:使用兆歐表測試系統電阻,確保值在10?~10?Ω范圍內。
